華能海南東方電廠碼頭工程首件沉箱預制完成
- 2008/03/03 09:28:00
- 來源:中交四航局
- 作者:侯慶薇
- 1974次閱讀

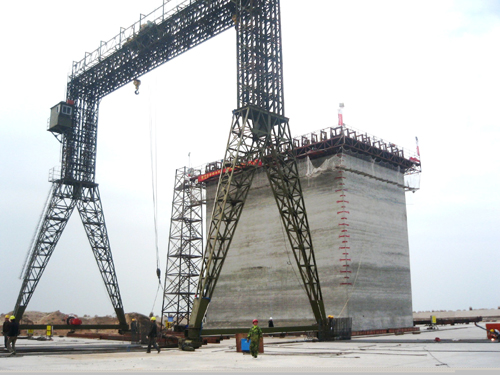

2月26日下午,由四航局三公司承建的華能海南東方電廠碼頭工程首個沉箱預制順利完成。該碼頭工程共需預制沉箱17件,單件重1530噸,外型尺寸為17.8米×11米×15.6米。工程各項施工進展順利,到目前為止,共完成引堤拋石13萬方,基槽及港池挖泥16萬方,扭王塊預制2200塊。
