華能海南東方電廠碼頭項目掀起施工高潮
- 2008/05/06 10:38:00
- 來源:中交四航局
- 作者:李鋒
- 2533次閱讀

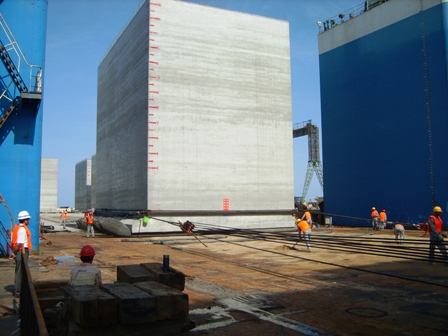

5月4日,三公司華能東方電廠碼頭項目開始出運安裝碼頭沉箱,全面掀起碼頭施工高潮。
該工程包括五萬噸級煤碼頭一座長287米,為重力式沉箱結構。工程由于設計變更,于2月12日正式復工,按照業主要求在今年10月10日前須交出100米的碼頭岸線來供裝卸船機,整個碼頭工程必須于12月底完成,工期只有不到一年的時間,加上施工期正值強西南風的惡劣季節和臺風季節,任務十分艱巨。
針對工期緊、施工點多、線長、面廣、預制量大及施工現場風高浪急等困難,該項目部根據工期要求倒排施工計劃,細化生產安排,多次召開員工動員大會,要求員工從講誠信的高度充分認識到確保"1010"目標的意義。同時,項目部加大對分包隊伍的管理力度,狠抓落實,確保船機設備、人員、材料等落實到位,制訂激勵機制,為掀起施工高潮創造了良好條件。
目前,該項目部正抓緊碼頭基槽的拋石打夯整平、拋填引堤和防波堤、沉箱及護面塊體的預制等工作。至5月4日,沉箱預制已完成13件,工程正在有序穩步推進。
