嵩嶼二期岸壁工程掀起施工高潮
- 2008/09/08 16:09:00
- 來源:中交四航局
- 作者:童新春 周虎忠
- 1911次閱讀
9月6日,福州分公司嵩嶼二期岸壁工程累計完成沉箱安裝11件,該項目部7月召開趕工動員后,努力克服炎熱天氣,在項目部掀起"大干快干"施工高潮,取得可喜成果。

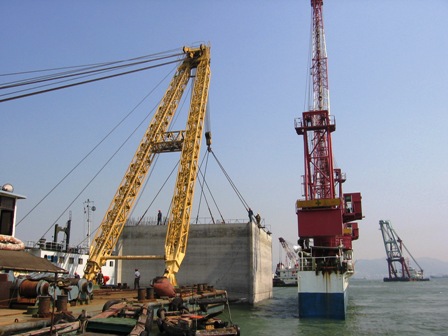

該項目部努力克服征地受阻、臺風季節等困難,及時調整施工計劃方案,組織員工實行24小時輪班作業,盡量把沉箱安裝安排在晚上進行,以減少對其他分項的干擾。合理利用潮水,連續施工,將沉箱安裝與基床整平分項同步開展,大大節約了時間,為完成沉箱安裝節點任務奠定了良好的基礎。
截止9月6日,該項目基槽挖泥已完成K0+0~K0+530段;基床分層拋石、夯實已完成K0+0~K0+305段;基床整平、細平已完成K0+0~K0+224段;沉箱安裝已完成11件,各分項內容都順利通過驗收。目前,該項目沉箱安裝、基床拋石、整平等分項緊張有序地進行,現場呈現一片火熱的施工景象。
